2019中照奖获奖项目赏析——曲阜尼山圣境(下篇)

2019-08-06

     2019年7月10日,第十四届“中照照明奖”获奖名单新鲜出炉,上海中天照明申报的曲阜尼山圣境大学堂室内照明工程获得照明工程设计(室内)一等奖。



获奖项目赏析

    “仁义礼智信”代表儒家“五常”,是孔子思想的核心,也是中国几千年价值体系中最核心的因素。在本次项目中,中天照明的主要任务是“仁、义、礼、智、信”5个厅以及七十二贤廊、门厅及台阶大厅等重要节点的室内照明设备的安装及调试作业。

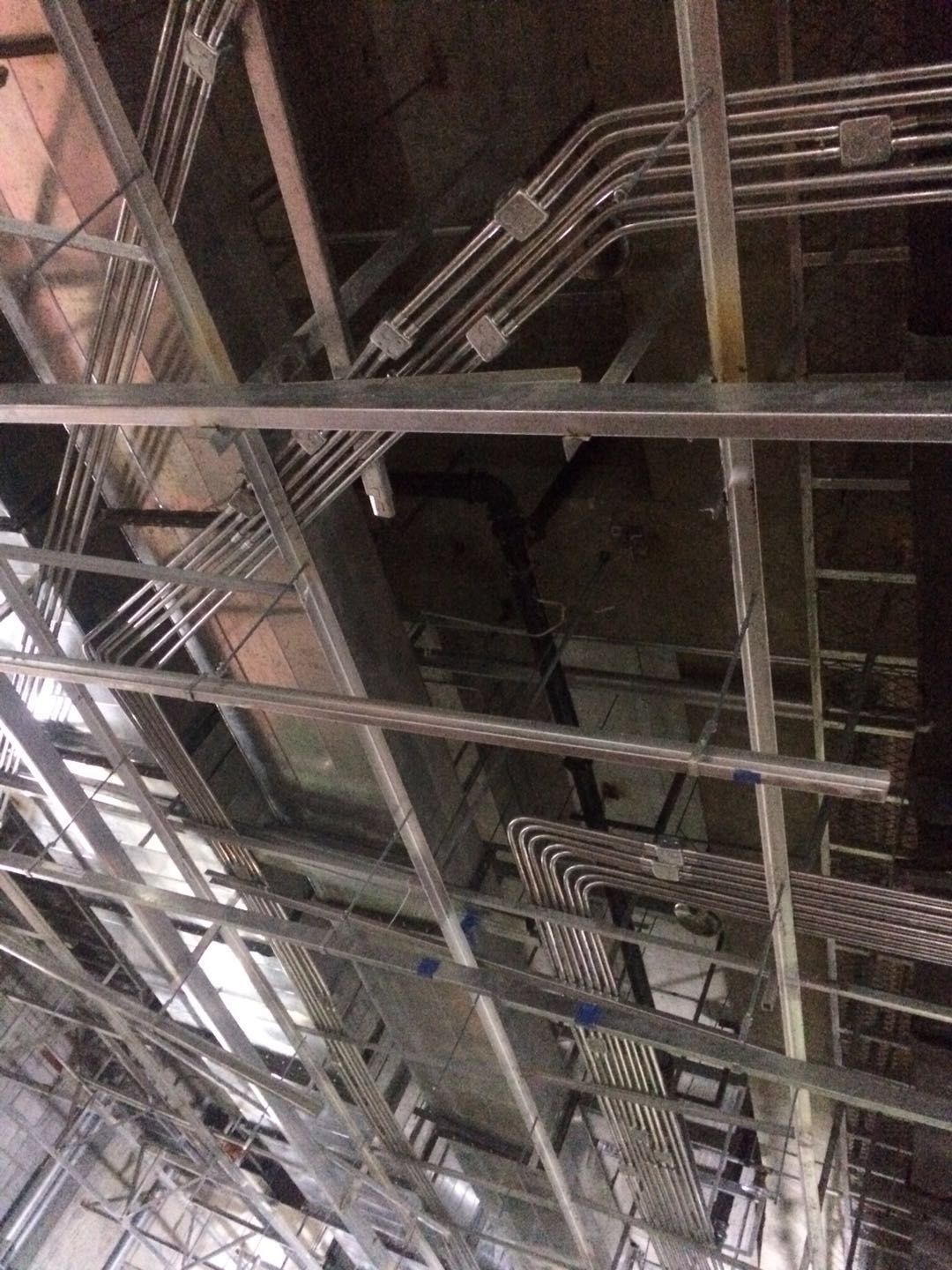

    从2017年11月开始进行机电管线安装,至2019年1月试运行、2月进行亮化提升调试,历时近一年半。



门厅 . 前厅

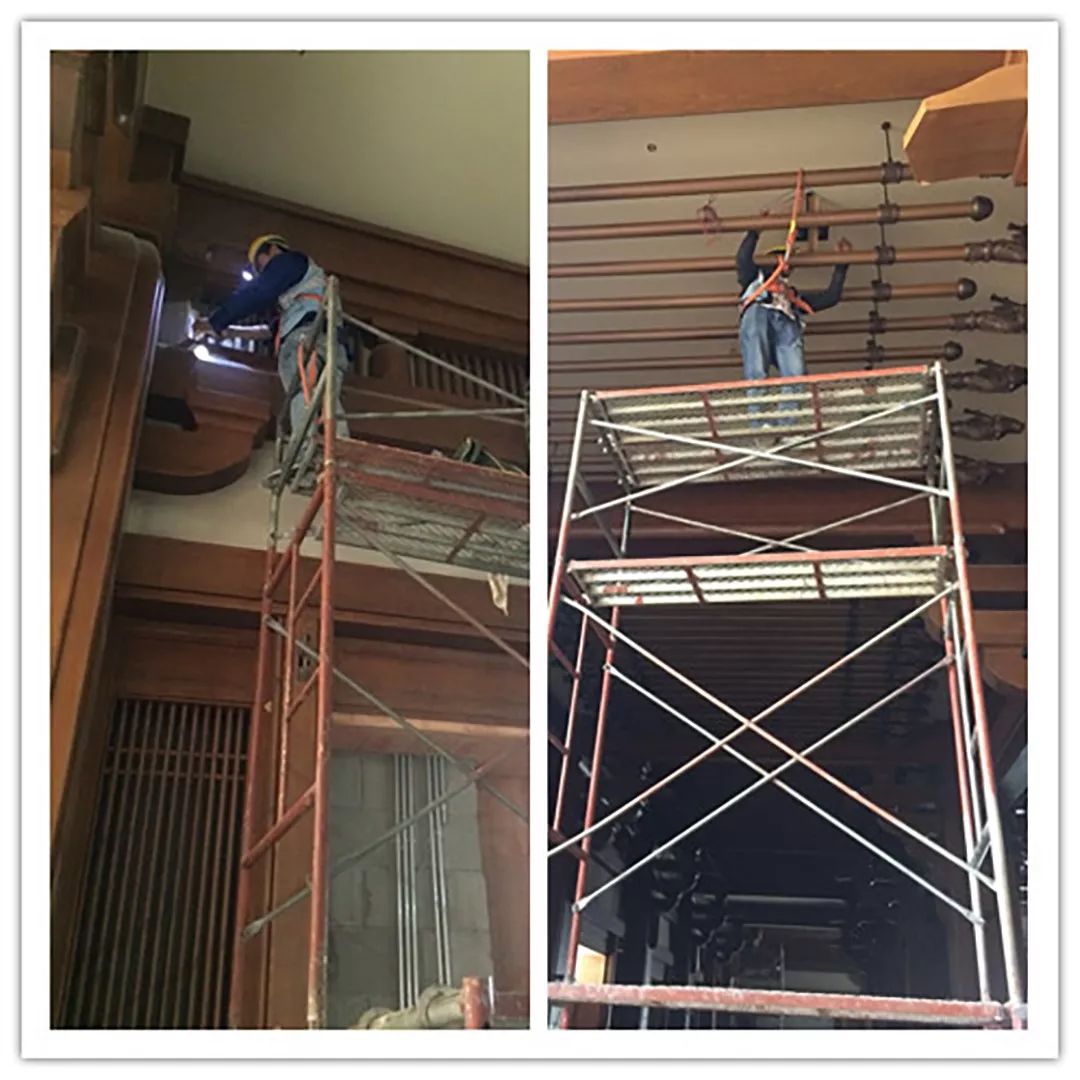

    在门厅的施工过程中,大量灯具均吊装在顶部龙骨之间,需穿过龙骨打孔吊装并确保每一个孔位均与龙骨的上沿平行,由于屋顶龙骨呈圆弧状,极大地增加了安装的难度。每一个灯具安装的角度和位置都不容有一点偏差,哪怕偏斜了1度,都可能给整体光环境效果带来瑕疵,因此,我们的施工人员每日在高空中对每个灯具反复比对调整,以确保完美无误。




    由于工期紧张、工序繁复,须与其他施工单位共同协调安排工作,无论哪个环节延误,都会造成整体进度的“堵车”。为了确保后续各施工单位早日进场,项目部上下连续多日早上7点入场,全力抢工到夜里0点后离场,每日休息不足7小时。在中天同仁们日以继夜的连续奋战下,我们用时35天,提前10天完成门厅部分的作业,让其他施工单位可以早日入场开展下一步工作。



台阶大厅 .  过厅

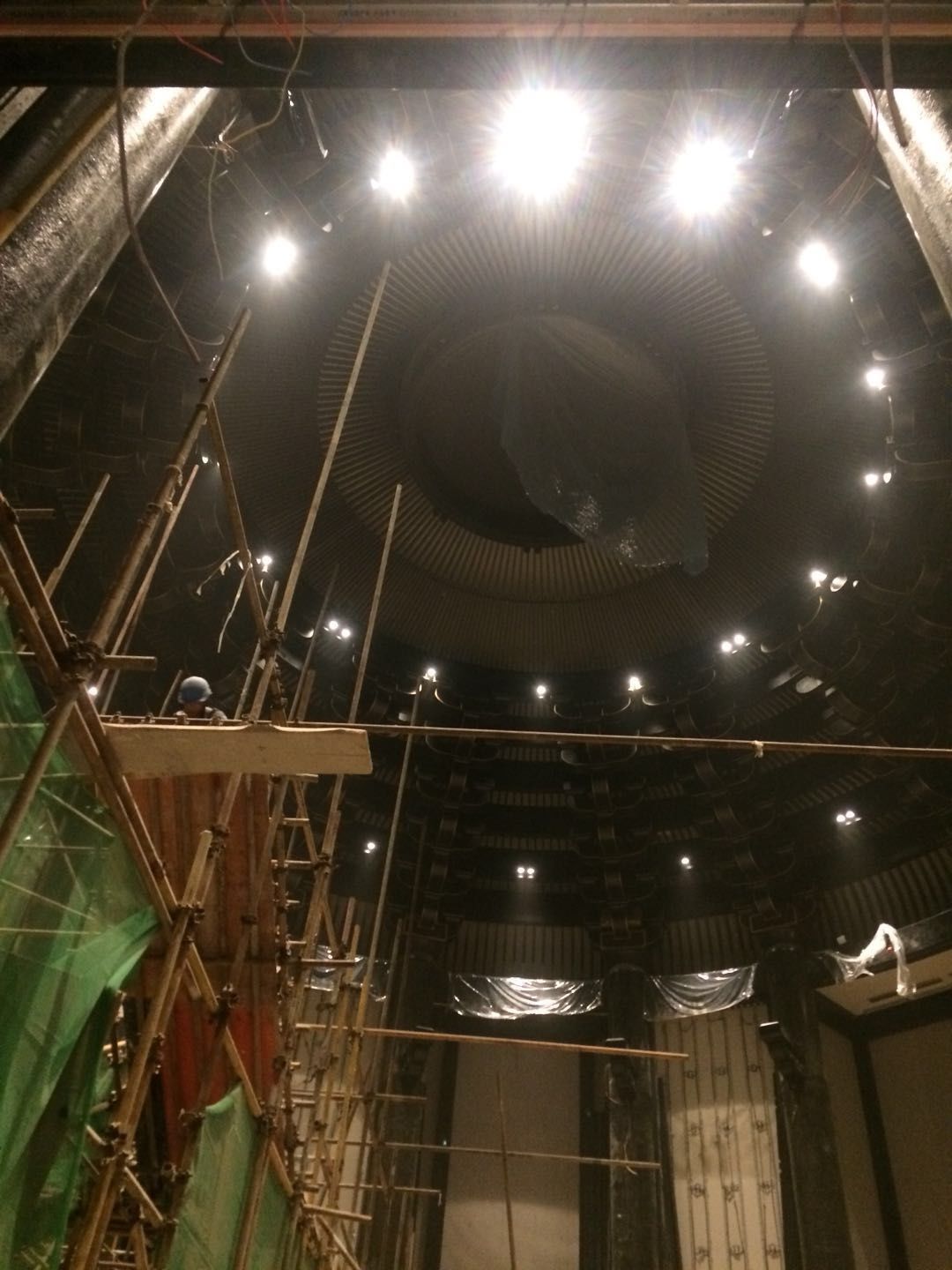

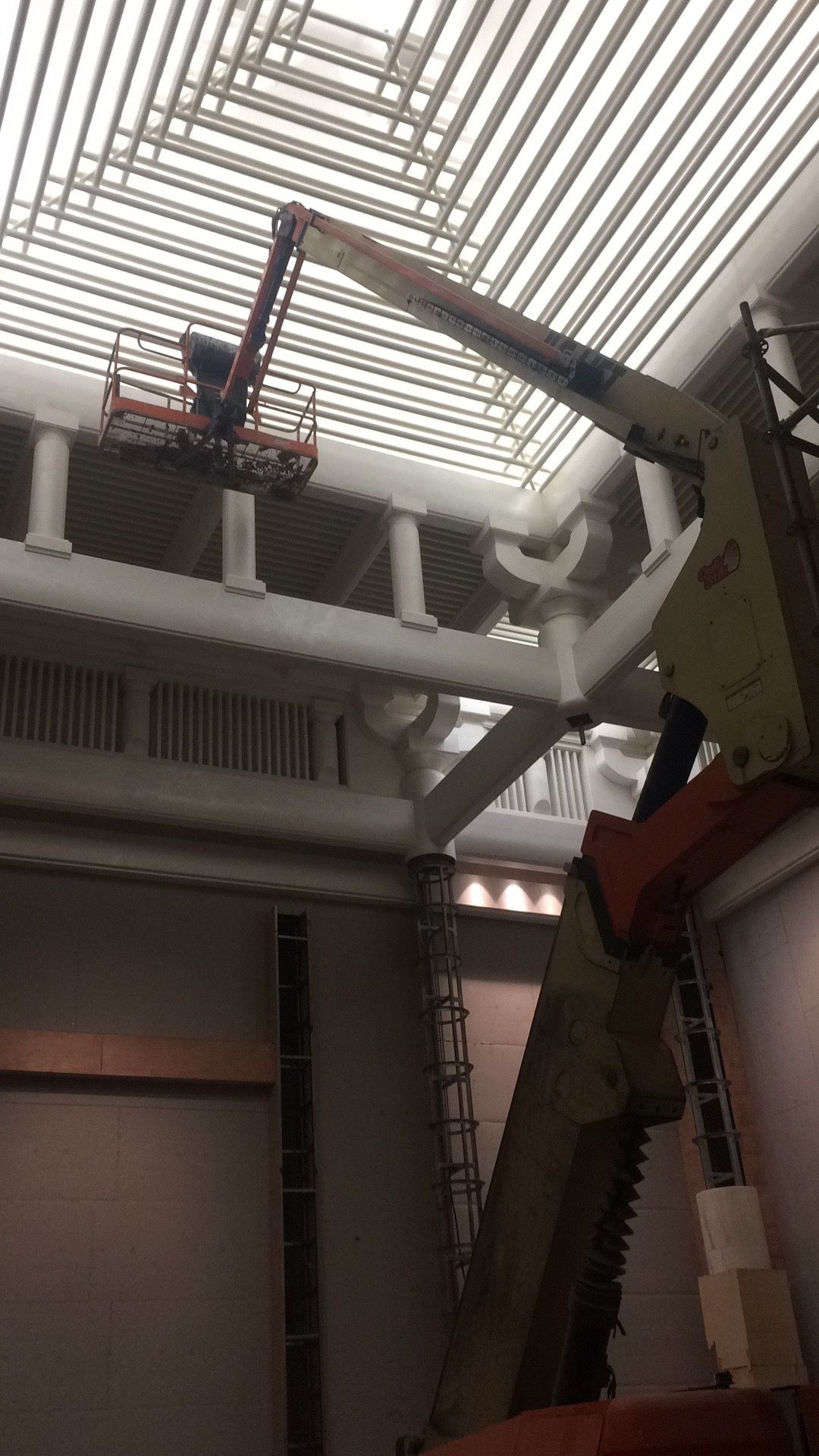

    由于儒宫的屋顶操作平台高达18米,安装顶部灯具时须搭建脚手架进行高空作业。时值盛夏,室内温度高达40多度,为保障安全,施工人员每4个小时更换一轮,为施工进度的推进提出了巨大的挑战。

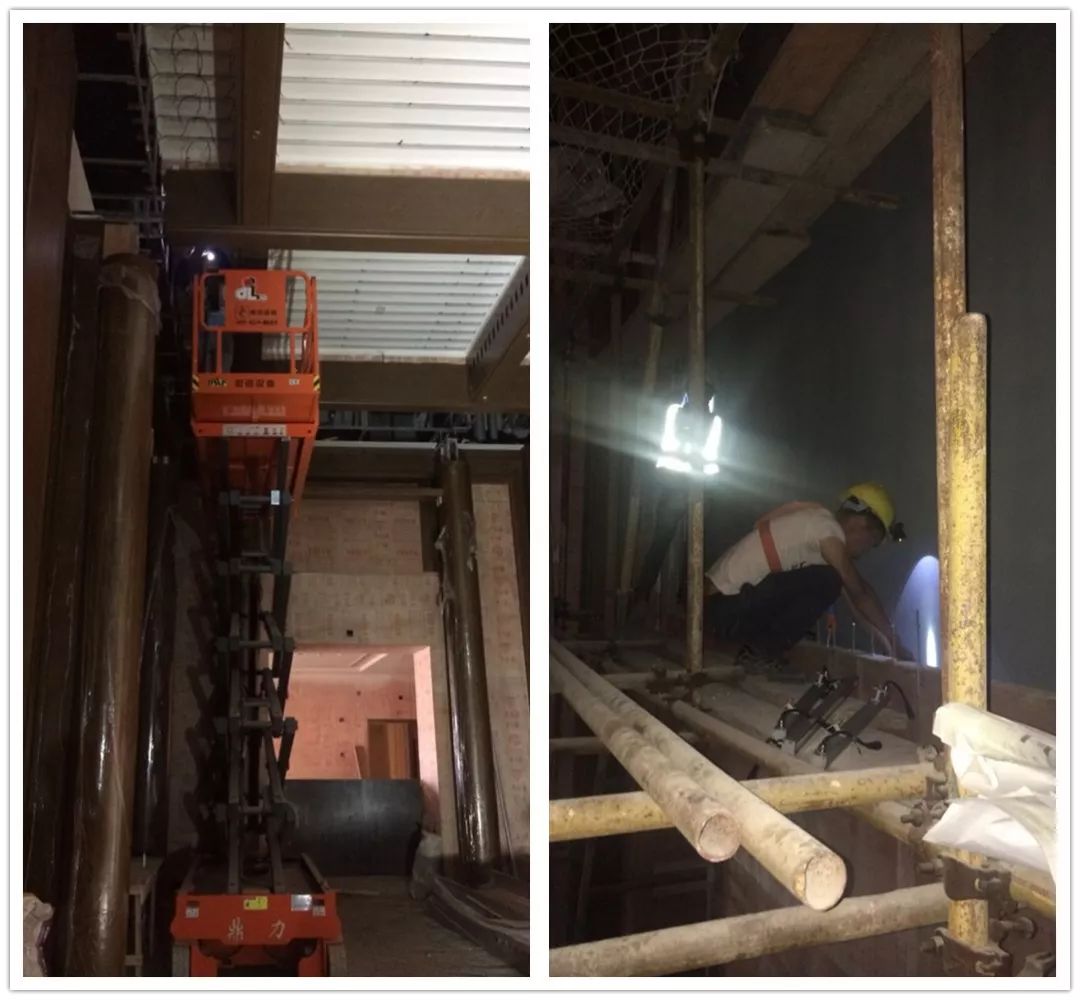

    台阶大厅在后期调试时须拆掉脚手架方可检查实际效果,由于在阶梯坡道上无法使用升降机,项目部紧急动员,调来一部高达20米的超长云梯,最终顺利完成调试工作。

    台阶大厅作业计划时间60天,实际用时40天,提前20天完成任务。

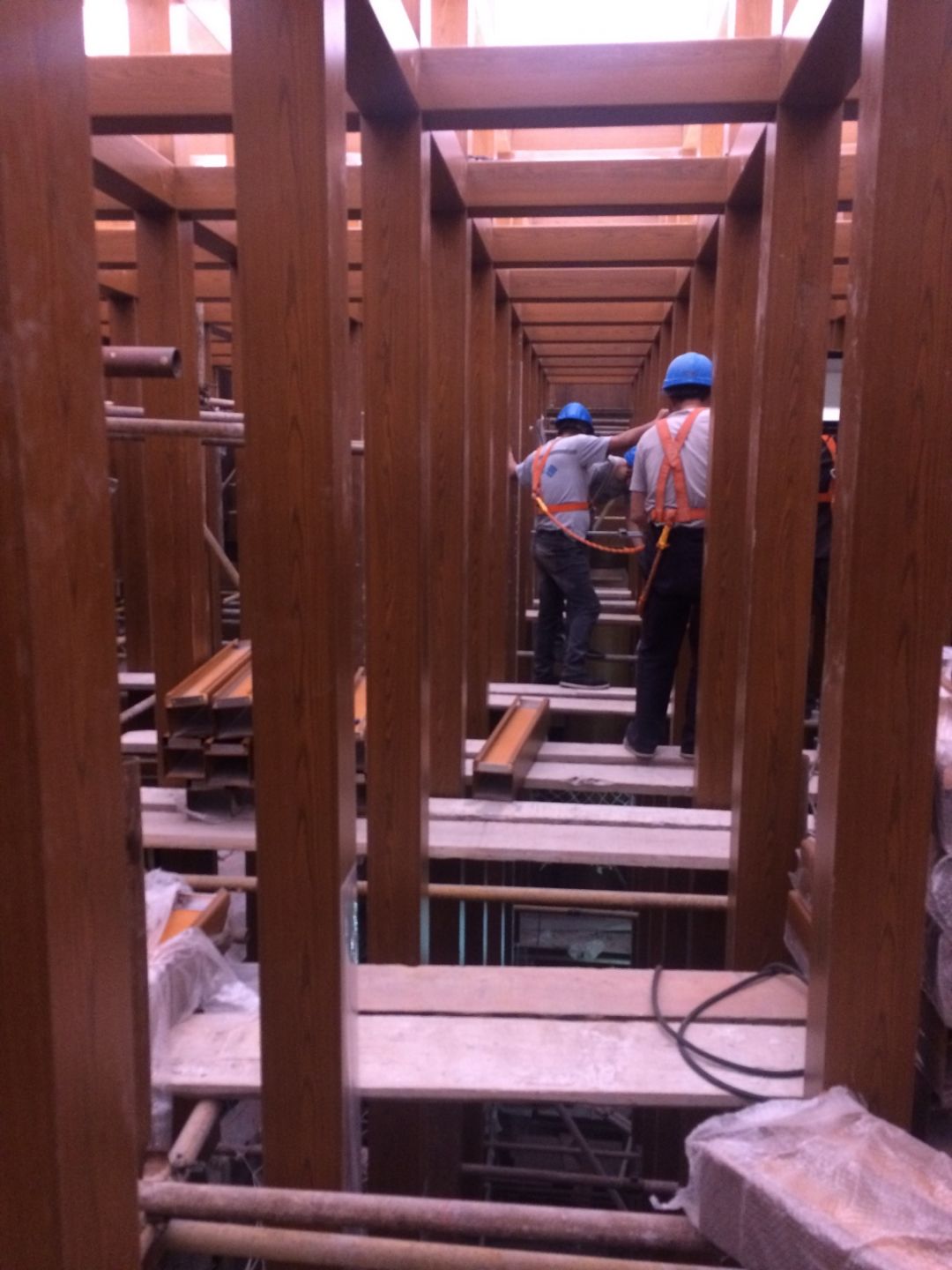

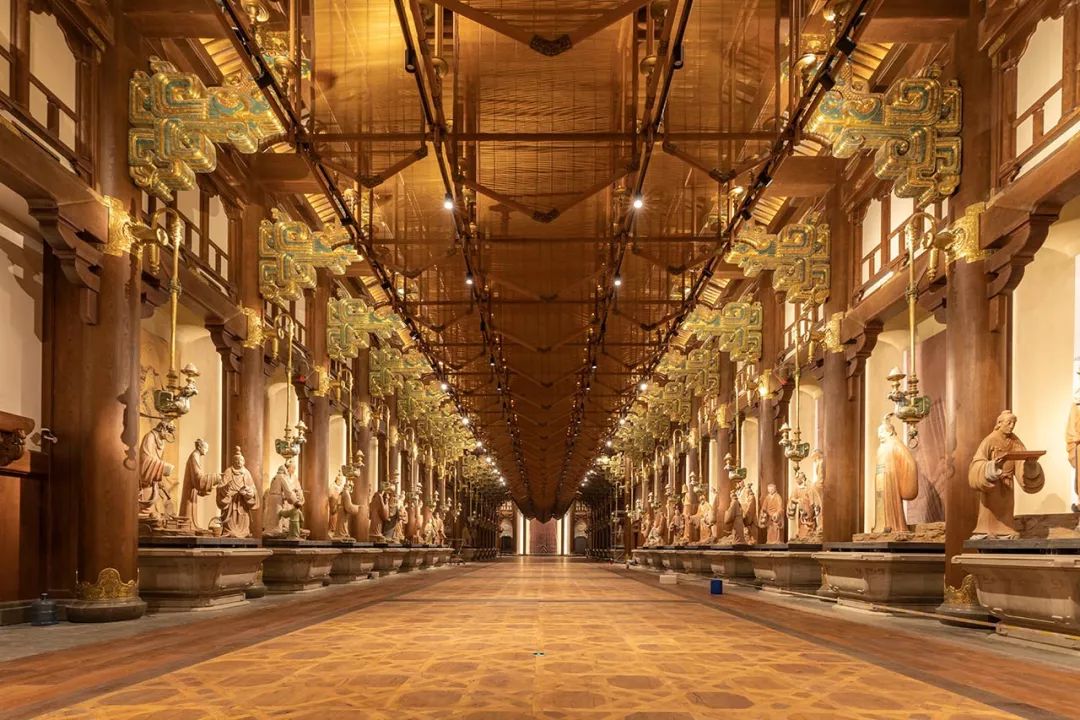

七十二贤廊



    七十二贤廊吊架上的灯具种类繁多,每一个轨道灯的角度和照射面以及灯具和垂直于吊架的夹角各不相同,安装调试都需要大量的时间。由于白天常有各方领导赴现场检查参观,无法正常施工,为保证作业进度稳定推进,我们把作业时间安排在夜里0:00——凌晨5:00之间,错峰进行,极大地提高了工作效率。

    蜡烛灯的管道有很多弯头,穿管穿线难度很高,按照标准的穿线方法无法完成。施工人员在现场花费了大量时间与精力不断摸索的同时,与设计师及时取得联系,优化施工回路、减少管线数量,最终探索出了一套高效的管线穿线操作方法。

七十二贤廊计划作业时间为50天,实际用时45天,提前5天完成任务。

仁 厅



    仁厅的总高度有25m,需要在曲臂车上搭脚手架才能达到施工高度。由于工期紧迫,此时精装修队伍同时入场进行地面铺设工作,这无疑给我们的作业造成了极大的困扰,在多方协调后,我们的曲臂车和施工人员只得在狭长的指定路径上行进,争分夺秒完成高空作业。

    仁厅的书架灯通过Dmx512系统控制,每一个书架灯均可实现单体的动态变化和亮度展示,灯具数量将近10000套,不仅调试任务量大,更须配合灯光秀的团队的工作,面对如此的高强度作业,我们的施工人员振奋精神,全力支持整体协调配合各方工作。

    仁厅计划作业时间为60天,实际用时55天,提前5天完成该部分作业。

义 厅



    义厅呈现的是纯白、圣洁的氛围,对灯具的安装、色温都有很高的要求。如果灯具有一点偏斜或者明暗的问题都会非常明显的呈现出来。精细的设计,更需要极高的施工技术水平来实现,中天照明同仁以高超的技术水平、严谨的工作态度,出色地完成了这项任务。



    义厅计划作业时间为25天,实际用时23天,提前2天完成任务。

礼 厅



    礼厅的安装操作较为复杂,2018年6-8月抢工调试期间,为了给精装修队伍早日进场争取时间,我们加大了人力物力,终于把3天的调试工作,缩短成半天。

    礼厅计划作业时间为30天、实际用时27天,提前3天完成任务。

智 厅



    在安装智厅灯具时,由于脚手架遮挡墙面,无法测评洗墙灯安装后的整体效果,需要拆脚手架进行调试。2018年6月,在进行智厅后期调试时,我们拆除了脚手架,在评测效果的同时,紧急调配高层云梯进行高空作业,对出现的问题进行细致调试。



    智厅计划作业时间为30天,实际用时28天,提前2天完成任务。

信 厅



    由于信厅的管线直接做进了木架内部,理线、对回路、控制接电等一系列的作业过程十分复杂,但却难不倒我们技艺高超的师傅们,多难的任务交到他们手里,都会优质高效地完成!

    信厅计划作业时间为45天,实际用时33天,提前12天完成任务。



以匠心铸造卓越品质
用专业赢得客户信任
